辦公室裝修的完整順序應該是:拆除工程-水電施工-砌筑工程-防水工程-貼磚工程-木工工序-漆工工序-安裝工序-保潔交工。這一整套的流程各個工序的注意事項和所占用的時間應該是什么樣子的?

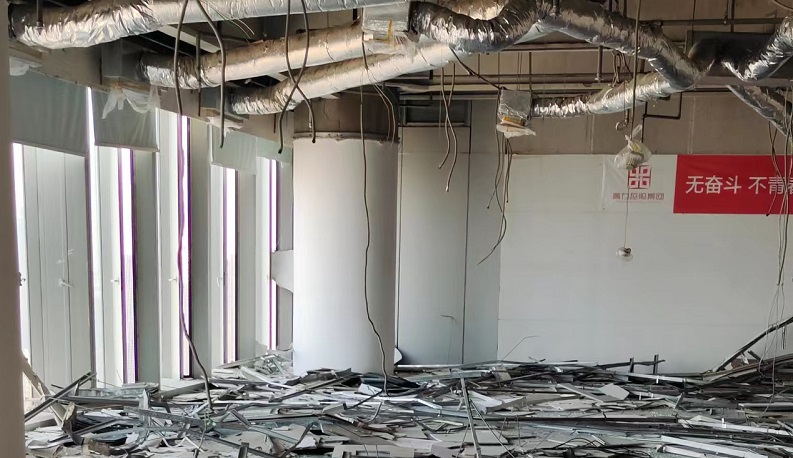

1、拆除工程:將房屋拆成毛坯結構,這里需要注意的是拆除項目一定不能拆除稱重結構,拆除還需要注意墻頂地面需拆除的地方一定要拆除到位,不然肯定會對后續施工有一定的影響,拆除項目的時間一般為3-5天。

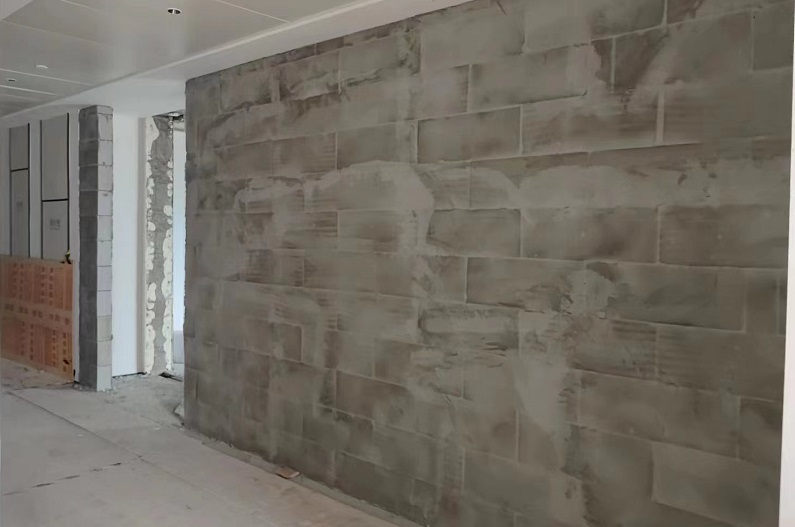

2、砌筑工程:根據設計圖紙對空間內的墻體進行砌筑,這里要特別注意的是衛生間的墻體砌筑一定要做一個止水地梁,防止后期使用的時候潮氣滲入造成墻角發霉,另外還需要注意新舊墻體間為增加牢固程度需要植筋處理,砌筑項目的工期一般為三天以內。

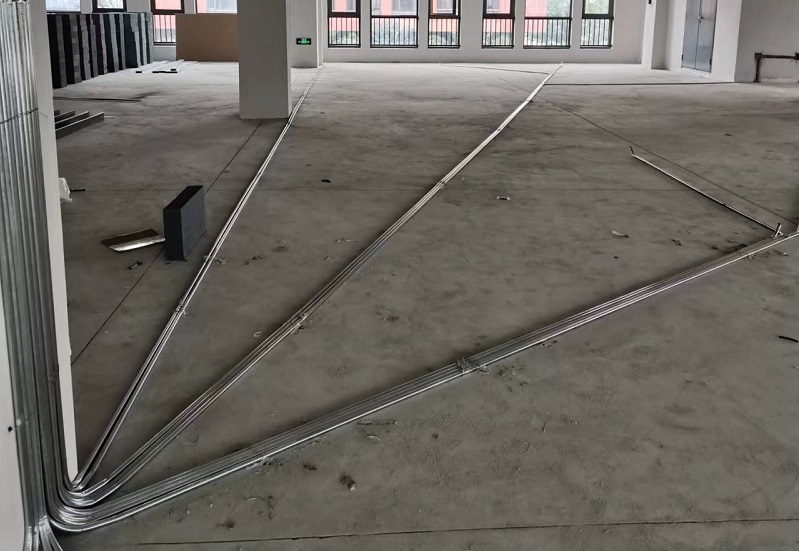

3、水電項目:做水電項目需要注意的點有:所有的點位是否達到使用要求,需要雙控的位置需提前處理。水電施工的時間約為7天左右。
4、防水工程:防水施工需要注意事項是首先在防水涂刷之前需要用堵漏王對后改的管路進行封堵處理,然后進行防水涂刷,防水涂刷至少兩遍,并且兩遍涂刷的方向應該為垂直。防水施工的時間1天左右,試水的時間為2天。
5、貼磚項目:貼磚需要注意的事項首先是使用的地磚是否做通鋪處理,另外就是后期是否需要做美縫處理,墻磚還需要進行背膠涂刷。貼磚根據房屋大小工期約為5-7天。

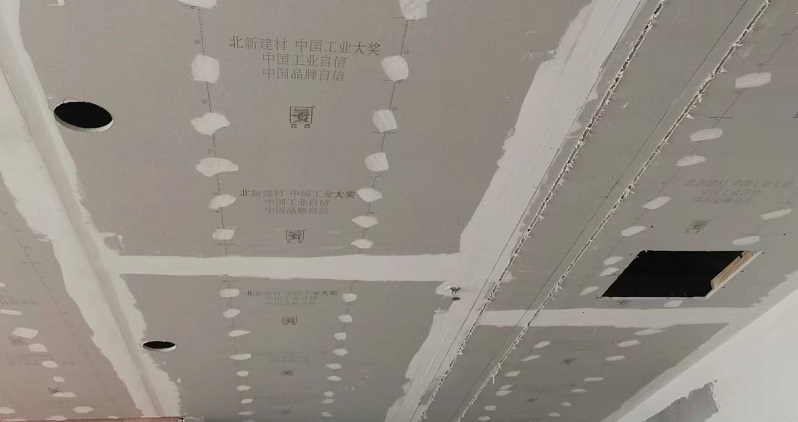

6、木工工序:木工工序包含吊頂施工、石膏板隔墻、電視背景墻等立面造型等,此項工序的時間約為5-7天
7、乳膠漆施工:要注意的事項是要根據你辦公室的基礎選擇是否增加全房掛網,乳膠漆選擇要注意環保性,此項工序的施工時間約7-10天(季節及溫度不同時間不同。)
8、安裝工程:本項工程包含燈具安裝、開關面板安裝和訂制品安裝,這個環節是最容易出效果的,安裝要注意成品保護及各種安裝產品的收口問題。此工序工期通常在10-15天左右。
保潔交工:這是安裝完成后裝修公司給您辦公室做的保潔,有的裝修公司提供的是開荒保潔,這種保潔您入住以后還要進行二次保潔,有的裝修公司直接報深度保潔,這種保潔做完基本上就能夠滿足入住條件,您家是哪種保潔在簽合同的時候就可以和裝修公司進行約定。
